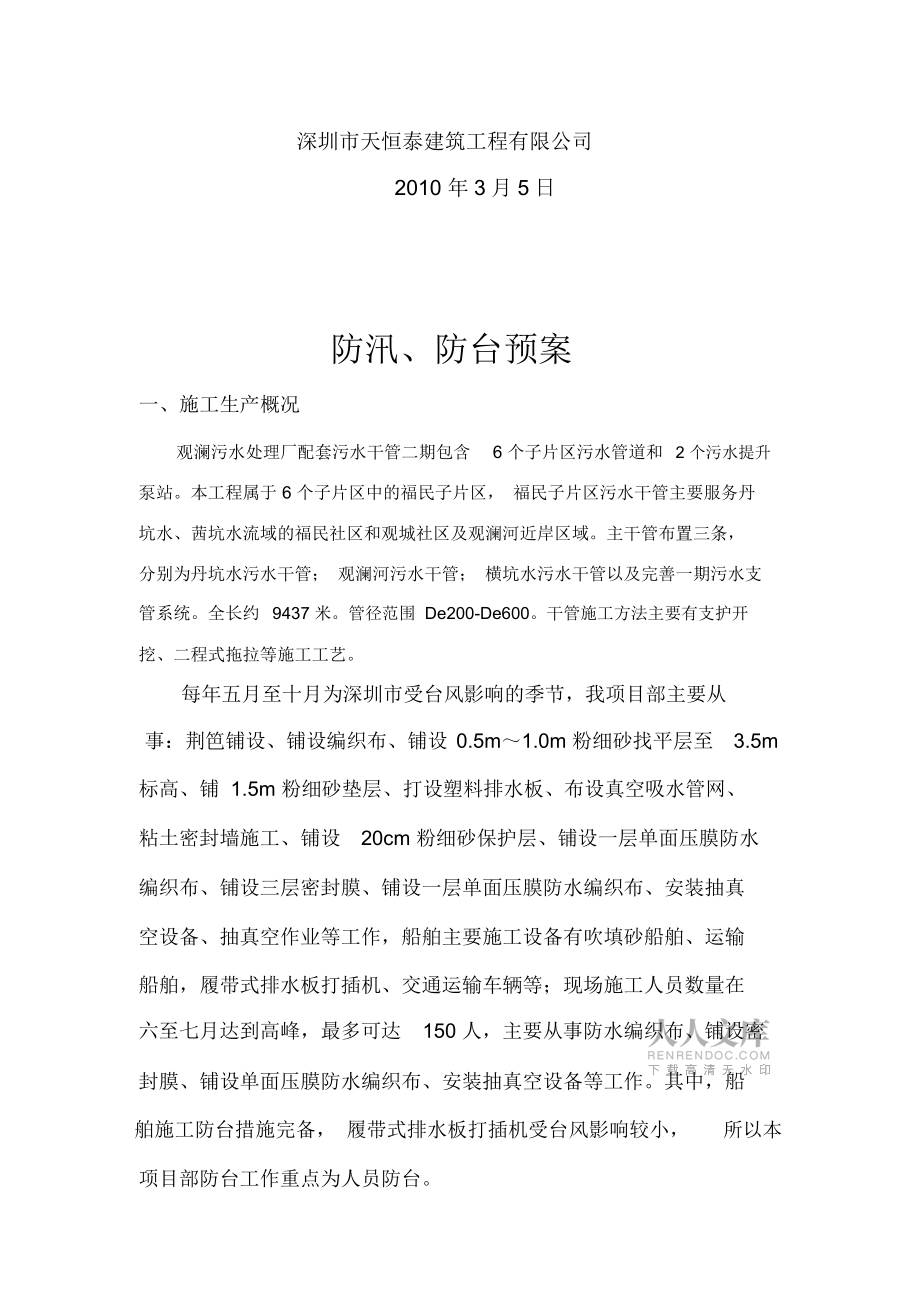

1、深圳市觀瀾污水處理廠配套污水干管(二期)福民子片區工程防汛、防臺預案編制:審核:批準:深圳市天恒泰建筑工程有限公司2010 年3月5日防汛、防臺預案一、施工生產概況觀瀾污水處理廠配套污水干管二期包含6 個子片區污水管道和2 個污水提升泵站。本工程屬于 6 個子片區中的福民子片區, 福民子片區污水干管主要服務丹坑水、茜坑水流域的福民社區和觀城社區及觀瀾河近岸區域。主干管布置三條,分別為丹坑水污水干管; 觀瀾河污水干管; 橫坑水污水干管以及完善一期污水支管系統。全長約9437 米。管徑范圍 De200-De600。干管施工方法主要有支護開挖、二程式拖拉等施工工藝。每年五月至十月為深圳市受臺風影響的

2、季節,我項目部主要從事:荊笆鋪設、鋪設編織布、鋪設0.5m1.0m 粉細砂找平層至3.5m標高、鋪 1.5m 粉細砂墊層、打設塑料排水板、布設真空吸水管網、粘土密封墻施工、鋪設20cm 粉細砂保護層、鋪設一層單面壓膜防水編織布、鋪設三層密封膜、鋪設一層單面壓膜防水編織布、安裝抽真空設備、抽真空作業等工作,船舶主要施工設備有吹填砂船舶、運輸船舶,履帶式排水板打插機、交通運輸車輛等;現場施工人員數量在六至七月達到高峰,最多可達150 人,主要從事防水編織布、鋪設密封膜、鋪設單面壓膜防水編織布、安裝抽真空設備等工作。其中,船舶施工防臺措施完備, 履帶式排水板打插機受臺風影響較小,所以本項目部防臺工作

3、重點為人員防臺。二、防汛組織機構為確保臺風來襲時人員、設備的安全,特設立防臺領導小組。組長:劉松林副組長:劉丹輝許克中成員:周武昌 林梅豪 郭 靖 高振敏 許漢才 林楚平洪軍強 各施工班組組長防汛領導小組下設防臺工作辦公室, 辦公室設在項目部安全質量環保部,洪軍強任辦公室主任(兼) 。三、防臺措施1、當接收到臺風預報或業主、監理的防臺指令后,立即安排專人跟蹤臺風信息,隨時將信息反映給防臺領導小組領導,作好記錄;2、防臺領導小組應及時將有關信息傳達到施工班組;3、當臺風預報本區域可能受到影響時,應按規定啟動本預案;4、當受到臺風 7 級風圈影響時(臺風非正面襲擊) ,在接到預報36 小時內,辦公

4、室工作人員應安排專人對項目部宿舍進行檢查,必要時進行加固; 24 小時內施工班組應停止施工,對現場設備進行加固、覆蓋,確保設備機械設備的安全;12 小時內完成施工現場所有加固工作,人員準備撤離;8 小時以內,所有人員撤離到指定場所避風;5、當受到臺風 9 級以上影響時(或預報將遭到臺風正面襲擊時) ,在接到預報 36 小時內,辦公室工作人員在附近城區聯系好足夠所有人員住宿的旅館或臨時住所;24 小時內施工班組應停止施工,對現場設備進行加固、覆蓋,必要時將設備撤離施工現場,確保設備機械設備的安全;項目部工作人員根據職責分工不同,迅速整理好本部門工程資料裝箱,準備運出險區; 12 小時內完成現場所有加固(撤離)工作,工程資料全部運抵安全部位,人員準備撤離;8 小時以內,所有人員撤離到指定部位避風;6、本應急領導小組應服從上級和業主的統一調度。四、應急車輛1、車牌號:鄂 EE0336、鄂 EE5400、粵 BKU261負責項目部人員、資料的轉移。2、粵 BW888、粵 BX4185、粵 BY7133負責施工班組人員及車

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
