彩鋼板屋面除銹及防水工程工程施工方案_第1頁
彩鋼板屋面除銹及防水工程工程施工方案_第2頁
彩鋼板屋面除銹及防水工程工程施工方案_第3頁
彩鋼板屋面除銹及防水工程工程施工方案_第4頁
彩鋼板屋面除銹及防水工程工程施工方案_第5頁
已閱讀5頁,還剩9頁未讀 繼續免費閱讀

下載本文檔

版權說明:本文檔由用戶提供并上傳,收益歸屬內容提供方,若內容存在侵權,請進行舉報或認領

文檔簡介

1、彩鋼板屋面除銹及防水工程施工方案1、 概 述編制原則:根據施工現場所處的地理位置、施工環境、工程特點,結合我方的施工能力、技術水平及施工經驗,選用先進、成熟的施工工藝技術,按照優質、安全、快速、經濟的原則,編制科學合理的施工組織計劃。2、 變電所屋面處理施工安排施工項目所包含的施工內容以及必要的安全防護措施。、變電所和換熱站屋面防水處理所包含的施工項目內容。、彩鋼板表面清潔、彩鋼板搭接不實部分修復,鉚釘不實松動部分修復加固,更換腐 蝕室的固定螺栓。、屋脊及及釘孔粘貼防水專用網格式聚酯防水布、屋面除銹,噴涂防銹、防腐、防水專用涂料。、施工所需要的安全防護措施,外墻邊沿搭設腳手架,操作面

2、滿鋪 腳手板。工藝措施:除銹、加過固定螺栓,修補漏洞,按照采用材料的施工工藝噴涂避 繡、防腐、鋪用防水布,噴涂防水涂料。質量目標按國家頒布的有關技術標準和招標文件要求,本項目工程質量目標為“合格”。工程進度目標通過采用先進、合理、可行的施工方法和嚴格的施工管理,優化勞動力、 材料、機具等各項資源的配置,工程施工工期嚴格按照招標文件要求。安全目標杜絕死亡、重傷事故,杜絕重大交通事故、重大火災事故、重大治安事 件,輕傷頻率控制在3%。以下。環境保護目標控制環境污染、噪音污染、保持場地清潔;創造綠色環境、建設綠色工程。3、項目部組織機構設置項目部主要人員配備表序號部門或崗位名稱配備人數備注1項目經理

3、1人2安全員1人合計2人施工臨時用電布設工作由于現場不設置加工及生活區,施工用電量不大,因此,使用現場業主指 定電源,現狀安裝控制箱,以及移動配電箱。供本工程施工用電需求,施工用 電及管理,嚴格遵守JGJ46-2005施工現場臨時用電安全技術規范等的規 定布置配備。用途機具功率數量總計噴防水防腐涂料防水材料專業噴涂機1清除屋面鐵瓦腐蝕除銹機120w30. 72合計3. 35 kw電纜選擇:根據用電負荷統計、各工序用電需求,提供20A的負荷開關,足以滿足現 場用電要求,現場設置總控制箱,操作面設置流動相。在施工前,對參與施工的人員進行安全教育培訓工作,培訓主要內容:業 主安全管理要求,施工中安全

4、注意事項,明確現場易發生的危險作業部位及工 序,安全用電注意事項,設備使用注意事項等問題進行全面細致的教育培訓,并記錄。4、技術培訓、技術方案:對施工人員根據施工方案、及施工質量管理要求對施工人員進行技術培訓,進度計劃橫道圖工程進度圖序號分部分項名稱工期進度計劃14日12345678910111213141腳手架搭設12清理、除銹、修復13屋面防銹、防腐漆44屋面防水處理55清理及腳手架拆除1 (1)工程實施過程中,在周五及時提交(周)、計劃,上周完成情況,上周工作內容,以及安全、質量問題,需要業主批復解決的問題,作為竣工結算依據,便于業主項目經理及時掌握進度、安全質量情況。(2)當實施計劃引

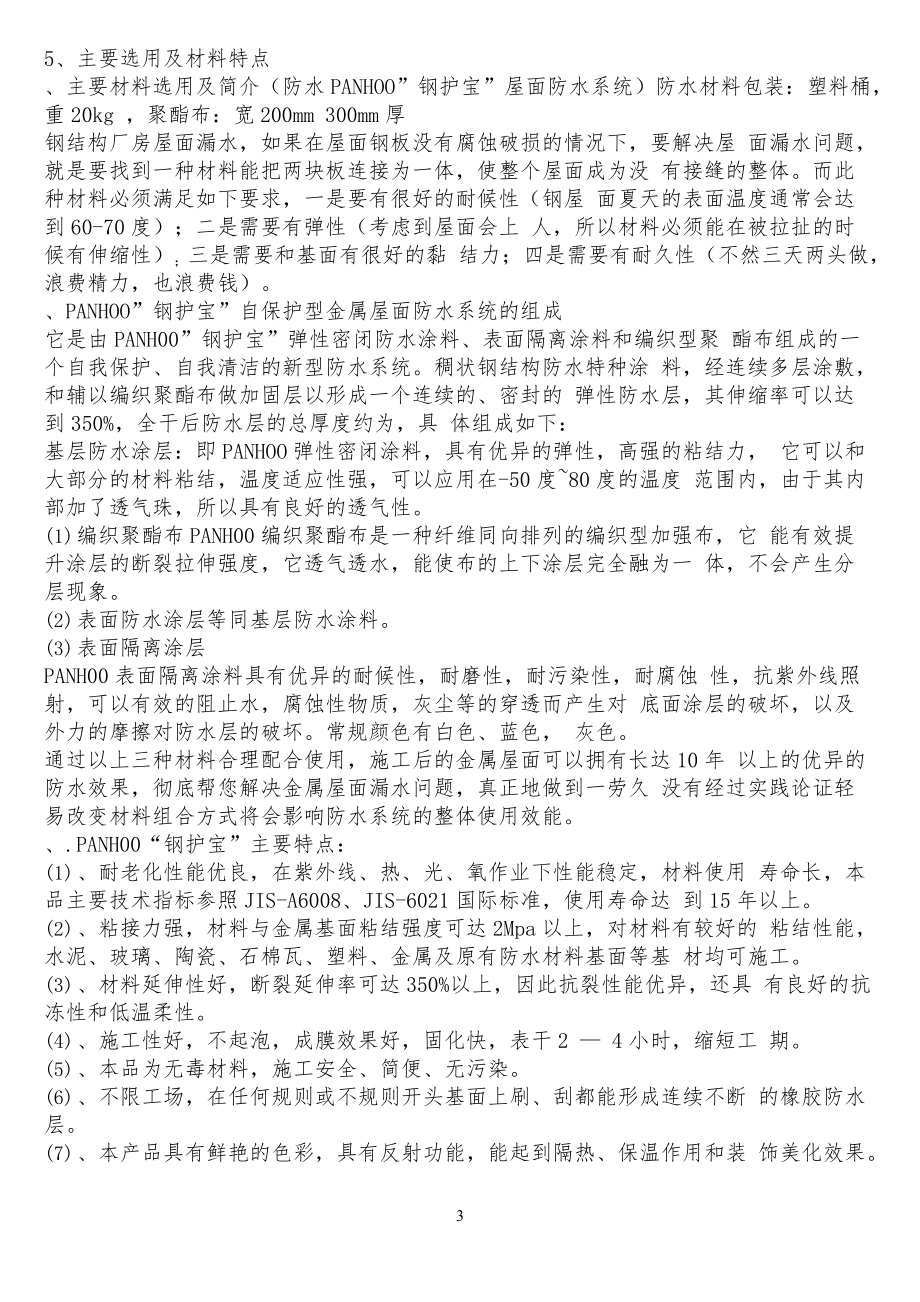

5、起總計劃的調整和變動時,將修訂后的總計劃提項目經理審批。試驗檢測項目編制試驗方案在工程開工前,根據材料品種、數量,編制試驗計劃,落實試驗、檢測單位,并確定合格指標 根據方案選定的施工材料,組織送樣報業主封樣,材料進場后進行復驗。主要施工材料在進場5天全部到貨。5、主要選用及材料特點、主要材料選用及簡介(防水PANHOO”鋼護寶”屋面防水系統)防水材料包裝:塑料桶,重20kg ,聚酯布:寬200mm 300mm厚鋼結構廠房屋面漏水,如果在屋面鋼板沒有腐蝕破損的情況下,要解決屋 面漏水問題,就是要找到一種材料能把兩塊板連接為一體,使整個屋面成為沒 有接縫的整體。而此種材料必須滿足如下要求,一是要有

6、很好的耐候性(鋼屋 面夏天的表面溫度通常會達到60-70度);二是需要有彈性(考慮到屋面會上 人,所以材料必須能在被拉扯的時候有伸縮性);三是需要和基面有很好的黏 結力;四是需要有耐久性(不然三天兩頭做,浪費精力,也浪費錢)。、PANHOO”鋼護寶”自保護型金屬屋面防水系統的組成它是由PANH00”鋼護寶”彈性密閉防水涂料、表面隔離涂料和編織型聚 酯布組成的一個自我保護、自我清潔的新型防水系統。稠狀鋼結構防水特種涂 料,經連續多層涂敷,和輔以編織聚酯布做加固層以形成一個連續的、密封的 彈性防水層,其伸縮率可以達到350%,全干后防水層的總厚度約為,具 體組成如下:基層防水涂層:即PANHOO彈

7、性密閉涂料,具有優異的彈性,高強的粘結力, 它可以和大部分的材料粘結,溫度適應性強,可以應用在-50度80度的溫度 范圍內,由于其內部加了透氣珠,所以具有良好的透氣性。(1) 編織聚酯布PANH00編織聚酯布是一種纖維同向排列的編織型加強布,它 能有效提升涂層的斷裂拉伸強度,它透氣透水,能使布的上下涂層完全融為一 體,不會產生分層現象。(2) 表面防水涂層等同基層防水涂料。(3) 表面隔離涂層PANH00表面隔離涂料具有優異的耐候性,耐磨性,耐污染性,耐腐蝕 性,抗紫外線照射,可以有效的阻止水,腐蝕性物質,灰塵等的穿透而產生對 底面涂層的破壞,以及外力的摩擦對防水層的破壞。常規顏色有白色、藍色

8、, 灰色。通過以上三種材料合理配合使用,施工后的金屬屋面可以擁有長達10年 以上的優異的防水效果,徹底幫您解決金屬屋面漏水問題,真正地做到一勞久 沒有經過實踐論證輕易改變材料組合方式將會影響防水系統的整體使用效能。 、.PANH00“鋼護寶”主要特點:(1) 、耐老化性能優良,在紫外線、熱、光、氧作業下性能穩定,材料使用 壽命長,本品主要技術指標參照JIS-A6008、JIS-6021國際標準,使用壽命達 到15年以上。(2) 、粘接力強,材料與金屬基面粘結強度可達2Mpa以上,對材料有較好的 粘結性能,水泥、玻璃、陶瓷、石棉瓦、塑料、金屬及原有防水材料基面等基 材均可施工。(3) 、材料延伸

9、性好,斷裂延伸率可達350%以上,因此抗裂性能優異,還具 有良好的抗凍性和低溫柔性。(4) 、施工性好,不起泡,成膜效果好,固化快,表干2 4小時,縮短工 期。(5) 、本品為無毒材料,施工安全、簡便、無污染。(6) 、不限工場,在任何規則或不規則開頭基面上刷、刮都能形成連續不斷 的橡膠防水層。(7) 、本產品具有鮮艷的色彩,具有反射功能,能起到隔熱、保溫作用和裝 飾美化效果。、主要材料選用及簡介(防腐REMAKE”律馬科”金屬基自保護系統)徹底解決鋼結構屋面腐蝕生銹問題,十年屋面不銹蝕的質量保證,鹽霧試驗長 達500小時。、REMAKE”律馬科”金屬防腐基自保護系統的組成 REMAKE”律馬

10、科”金屬基自保護系統是由REMAKE”律馬科” A型 閉銹涂料、B型防腐涂料,C型隔離保護涂料組成的一個自我保護、自我清潔的 全新的防腐系統。REMAKE涂料,經連續多層涂敷,能形成連續的具有防護金屬 化學反應和電化學反應的涂層,其伸縮率可以達到350%,其耐溫寬幅為-50°C- 88°C,其耐久性長度10年之久,具體組成如下:A型閉銹涂層即REMAKE閉銹涂料,具有優異的閉銹能力,具有良好的絕緣能力,它可以在 去除浮銹的銹蝕金屬面上使用,溫度適應性強,可以應用在-50度80度的溫 度范圍內,通常它需要施工兩遍,以保證獲取良好的閉銹功能,防止上層透銹 以及銹蝕繼續向內部發展

11、。B型防腐涂層這是防腐系統的主體材料層,它具有良好的防腐蝕能力,其耐鹽霧性能長達 500小時以上,根據需要可以施工一到二遍。C型表面隔離保護涂層REMAKE表面隔離保護涂料具有優異的耐候性,耐磨性,耐污染性,耐腐蝕性, 可以有效的阻止水,腐蝕性物質,灰塵等的穿透而產生對底面涂層的破壞,以 及外力的摩擦對防腐層的破壞,并且具有優秀的耐紫外線性能。常規顏色有白 色、藍色,灰色。通過以上三種材料合理配合使用,施工后的金屬屋面可以擁有長達10年 以上的優異的防腐性能,徹底幫您解決金屬屋面腐蝕問題,真正地做到一勞長 久,沒有經過實踐論證輕易改變材料組合方式將會影響防腐系統的整體使用效 能。、REMAKE

12、TM防腐律馬科涂料產品特點:(1) 、REMAKETM涂料均為水性涂料,屬環保型材料,非易燃易爆,使用安全 健康;(2) 、REMAKETM涂料為中性材料,不會對金屬基材產生腐蝕現象;(3) 、REMAKETM涂料具有超強的除銹防銹能力,它能阻止酸,堿,水蒸氣, 鹽等對金屬基材的腐蝕,對金屬基材具有全面的保護能力;(4) 、REMAKETM涂料具有良好的耐候性,施工后能保證10年以上涂層完好, 若過了壽命周期,只要及時涂刷表面隔離涂層,同樣能延長金屬基材的使用壽 命;(5) 、REMAKETM涂料對金屬基材具有化學腐蝕保護和電化學腐蝕保護雙重功 效;(6) 、REMAKETM金屬基修復系統施工

13、簡便,施工工具簡單,不需要對銹蝕的 金屬基材做專業的除銹處理,只要清除基面的浮銹即可,然后使用普通的毛刷 按工序涂刷即可,不需要專業的施工人員施工;(7) 、REMAKETM金屬基自修復系統性價比極高,只要花費你廠房維修預算的 部分成本就能起到長久的保護;(8) 、REMAKETM金屬基修復系統色彩美觀,可以保持原有建筑風格。6、施工資源供應勞動力配備計劃(1) 根據施工進度安排,對施工人員要擇優錄取,各工種勞動力要按需進場, 現場管理和作業人員總數將維持在人左右。本工程主要施工人員有防水施 工上崗證(2) 主要工種勞動力用量表序號工種人數備注1架子工2人2油工3人3防水工4人合計9人(3)

14、工程施工主要機械、設備配置計劃根據標書要求序號機械或設備名稱型號規格數量國別產地制造年份額定功率(KW)用于施工 部位1防水材料專業噴涂機1屋頂2除銹機3120w屋頂7、施工人員道路通行施工人員上下班由2號門出入,由2號門辦理入院手續后直行至料場右轉進 入組裝車間南側(爬梯處)停車場,在既定的行走區域開展活動,其它區域禁 止進入及通行,臨時送貨車輛行車道路施工車輛統一由2號門出入,由2號門辦理入院手續后直行至料場右轉 進入組裝車間北側(爬梯處)停車場,施工中的材料運輸:施工過程中所有材料的垂直運輸采用,吊車運輸,嚴禁投遞任何材料及工具。8、主要工程施工工藝、施工流程:搭設雙排腳手架清理屋面垃圾

15、一更換維修加固螺栓修補腐蝕點屋面 拋光打磨重點部位(釘孔、屋脊、搭接板縫)粘貼聚酯布(一布)噴 避繡涂料2遍噴涂防腐涂料1遍噴刷防水涂料2遍、屋面防水施工 廠房屋面漏水原因分析漏水的原因主要為:1、屋面板咬合縫松動;2、屋脊蓋板和屋面的接縫處漏 水;3、彩鋼板固定螺栓松動,防水墊圈老化;4、屋面板腐蝕出現細小孔洞 屋面防水處理(1) 屋面板為760咬合暗扣連接方式,由于較多的咬合縫不服帖,生銹,或 者松動開裂,就非常容易引起漏水。先可以用磨光機、鋼絲球去除浮銹,然后 涂刷REMAKE律馬科A型閉銹涂料兩遍,把生銹部位電子屏蔽,然后用15cm寬專業網格式聚酯防水布作附層,把搭接縫密閉成一個整體,

16、再采用PANHOO 鋼護寶防水涂料把接縫覆蓋即可解決此問題。(2) 固定螺栓松動、腐蝕,從新加固松動螺栓,損壞部分更換新螺栓。采用 10*10cm寬專用網格式聚酯防水布作附層,把螺栓覆蓋,再采用PANHOO鋼護寶 防水涂料把接縫覆蓋即可解決此問題。(3) 屋脊板處理,在斜口邊與屋面板處用發泡膠填充密實,除去浮繡,修正 平整,涂刷REMAKE律馬科A型閉銹涂料兩遍,把生銹部位電子屏蔽,然后用 兩條30cm寬專業網格式聚酯防水布作附層,把屋脊蓋板與屋面板搭接縫密閉 成一個整體,再采用PANHOO鋼護寶防水涂料把接縫覆蓋即可解決此問題。(4) 、處置對比效果 現狀:防水施工要求及質量控制要點1、基層

17、要求(5) 基層必須平整密實,不得有起殼、蜂窩、疏松和起砂等現象。(6) 基層要求干硬潔凈,不得有油污、灰塵及雜物,含水率不得大于10%。(7) 基層應達到一定的強度,否則施工后會因基層開裂嚴重,造成涂膜的損 壞。2、施工工藝A、基層預處理施工工藝(1) 基層檢查:施工前應檢查屋面基層狀況以確保屋面金屬板牢固、平整、無冰凍物、無 潮濕、疏松顆粒、裂縫、孔及凸物或其它可能妨礙防水系統的粘結性雜物,如 不符合上述條件,則在預處理中釆取相應的措施。(2) 基層預處理:(3) 對不需防水的區域進行防護。(4) 用掃帚、毛刷清掃灰塵及其它疏松附著物,泥漿、流痕等用鏟刀等工具清除干凈,確保其干凈干燥。(5

18、) 如有鉚釘松動,應予以加固或更換。B、防水系統施工工藝(1) 首先根據現場防水位置和尺寸,預先選好編織聚脂布的規格。(2) 在需要處理的區域涂一層底面涂料,當其仍濕潤時,把編織聚酯布直接 鋪于其上,用刷子將其刷平,確保編織聚酯布不起泡、不起皺,再及時涂刷一 道底面涂料,充分浸透聚脂布,使整個涂刷層飽滿伏帖,以至全干。根據上述 施工工藝,先做鉚釘,再做大面積的,然后對于復雜接口處修補。(3) 對所有涂刷部位進行檢查,如有施工暇疵予以修補。(4) 待基層完全干透后,在上述涂刷部位再均勻涂刷一層表面隔離涂料。(5) 清理施工現場及相關物件,然后通知相關負責人檢查驗收。、PANHOO鋼護寶金屬防水系

19、統施工流程采用韓國PANHOO鋼護寶金屬基特種防水系統處理屋面所有可能漏水的搭接縫 及接點,使屋面成為一個整體,沒有任何漏點。施工步驟如下:用毛刷清除需 要施工面的灰塵后,涂刷一遍鋼護寶底面涂料,立刻鋪上鋼護寶編織型聚酯 布,用刷子刷平,不得有空鼓,在編織布上馬上涂上第二遍鋼護寶底面涂料,待干。、屋面防腐施工廠房屋面銹蝕原因分析及處理對比廠房屋面板和墻板的銹蝕受到很多因素的影響而產生,空氣中的氣體,粉塵, 以及水汽等均會引起金屬屋面板的銹蝕,金屬屋面板的腐蝕方式包含化學腐蝕 和電化學腐蝕,所以我們在處理金屬屋面防腐問題時不僅要關注涂層的密閉性 能,還要關注涂層的絕緣性能,從而根本上阻斷金屬屋面

20、板化學腐蝕和電化學 腐蝕的通道,有效的保護金屬屋面板不被腐蝕。貴司廠房屋面板已經開始銹蝕,特別是屋面板波峰位置已經腐蝕較為嚴重,說 明表面保護涂層已經受到了破壞,目前進行維護還是比較合適的。具體的維修 步驟如下:用自來水清洗屋面;對生銹的部位進行除銹,去除浮銹即可;使用律馬科A型涂料,對除銹的位置做閉銹處理,施工兩遍;使用律馬科B型涂料,對除銹的位置做防腐處理,施工一遍;使用律馬科C型涂料和A型涂料混合后,噴涂整個屋面兩遍。防腐施工質量要求1、基層要求(1) 基層必須平整密實,不得有起殼、蜂窩、疏松和起砂等現象。(2) 基層要求干硬潔凈,不得有油污、灰塵及雜物,含水率不得大于10%。(3) 基

21、層應達到一定的強度,否則施工后會因基層開裂嚴重,造成涂膜的損 壞。2、施工工藝A、基層預處理施工工藝(4) 基層檢查:施工前應檢查屋面基層狀況以確保屋面金屬板牢固、平整、無冰凍物、無 潮濕、疏松顆粒、裂縫、孔及凸物或其它可能妨礙防腐系統的粘結性雜物,如 不符合上述條件,則在預處理中采取相應的措施。(5) 基層預處理:(6) 用砂紙,或者砂球采用手工或電動除銹,去除表面松動的浮銹,達到施 工面結頭。(7) 用掃帚、毛刷清掃灰塵、打磨的浮銹及其它疏松附著物,泥漿 、流痕等用鏟刀等工具清除干凈,確保其干凈干燥。(8) 如有鉚釘松動,應予以加固或更換。B、防腐系統施工工藝(1) 根據屋面的情況確定好工

22、人的行走路線,在涂層尚未干燥的情況下嚴禁 踩踏。(2) 屋面防腐涂層采用全鋪的涂刷方式,首先涂律馬科A型閉銹涂料,過2 小時左右,等此涂層成膜干燥以后涂刷第二遍A型閉銹涂料,可以采用噴涂或 者刷涂,滾涂方式進行施工;過兩小時以后,等第二層涂層成膜干燥以后刷涂 B型防腐涂料;(3) 對所有涂刷部位進行檢查,如有施工暇疵予以修補。(4) 待防腐涂層完全干透后,在上述涂刷部位均勻涂刷一層表面隔離保護涂 料。(5) 清理施工現場及相關物品。防腐施工質量控制要點:(1)將彩鋼瓦表面所有浮銹打磨干凈,以剛露出銀色金屬鐵板為準。打磨工 具可采用金屬刷或砂紙。(2) 打磨完畢的地方,清掃去浮銹和灰塵,然后用排

23、刷立即涂刷,防止鐵板 重新氧化生銹。(3) 如果有腐蝕嚴重的孔洞或其他類型的孔洞存在,應先打磨掉孔洞周圍的 鐵銹,清掃掉浮銹和灰塵;然后涂刷一遍稀釋好的涂料;再裁剪合適尺寸的編 織聚酯布,粘貼在孔洞上,最后在編織聚酯布上再涂刷一遍稀釋好的涂料,完 成孔洞的預修補工作。(4) 所有需要施工的表面都要清掃干凈。(5) 防水層的寬度,螺絲釘的防水層面積一般為平米(10cmX 10cm);水平搭接防水層寬度為20cm;垂直搭接防水層寬度為15 cm;屋脊兩 邊搭接防水層寬度為20 cm等,防水層的寬度最好是根據現場屋面瓦波峰的高 度和結合施工要求而定。(6) 每次涂刷前。上一次涂刷的涂料表面必須已經干

24、燥,涂料干燥前后顏色 會發生明顯的由淺變深。(7) 可以采用人工涂刷或機器噴涂的方法施工。每次排刷使用完畢后要立即 清洗干凈,防止凝固無法再次使用。(8) 不能在雨天、濕度大的天氣施工。春秋季一般干燥時間在10-40分鐘。 如果夜晚有露水形成,則要保證當天最后一遍涂刷在下午可以徹底干燥。(9) 涂料長時間放置可能發生上稀下稠的現象,使用時攪勻即可。、REMAKE律馬科金屬防腐系統施工流程1、采用美國REMAKE律馬科金屬基修復系統修復屋面銹蝕面,使得屋面銹斑不 再繼續發展。施工步驟:首先用砂球去除銹蝕面的浮銹,打掃干凈屋面,并用 小型鼓風機吹掉屋面的浮銹及灰塵;接下來在除銹的位置涂刷或噴涂(可

25、以用 無氣噴涂)REMAKE A型涂料一遍,過2-3小時后,等第一遍涂層表干后整屋面 涂刷第二遍REMAKE A型涂料一遍;過2-3小時后,等第二遍涂層干后在銹蝕 的位置涂刷一遍REMAKE B型涂料一遍。待干。、彩鋼板修補對于嚴重的腐蝕孔洞,先除去周圍腐蝕層,使用大于孔洞周邊100mm寬度的鐵 板,粘接的屋面板上,形成附加層,在按照工藝進行避繡、防腐噴涂、粘貼防 水聚酯布、噴涂防水層9、質量保證體系及措施質量方針優化過程管理、追求顧客滿意、提供真誠服務、創造優質工程、遵守法律 法規、堅持高效履約、實現持續改進、永遠追求更高。質量目標工程質量目標優良”。10、安全文明施工、環境保護措施施工管理

26、目標樹立大型建筑企業管理意識,建標準化現場,做文明職工,爭創“北京 市綠色安全文明施工工地標準”。安全保證體系針對本工程的特點,建立、健全各種制度,使其有領導、有組織和有計劃 地進行,制定各種責任制和實施辦法。現場設置安全員一名,負責現場安全管 理。(證件施工前提供)安全防護措施施工中安全防護措施十分重要,為了防止施工區向外飛東西傷人, 材料及工具設備不得堆放在屋面上,嚴禁拋投材料及工具。由于是斜屋面,外檐沒有安全防護措施,因此,需要在建筑物周圍 搭設雙排腳手架,供安全防護及少量噴涂材料。在操作面滿鋪腳手板,外側封 閉安全網,架體高出操作面米,立桿間距,米,橫桿間距米,設 置掃地桿,立桿底部墊

27、木板。架體 腳手架搭設方案落地式腳手架的搭設施工工藝搭設順序定位設置通長腳手板、底座一縱向掃地桿一立桿一橫向掃地桿一小橫桿一 大橫桿(擱柵)一到刀撐一連墻件一鋪腳手板一扎防護欄桿一扎安全網。落地式腳手架搭設的一般要求I、腳手架立桿的設置立桿縱距,橫距,步距;連墻桿間距豎直,水平 (即二步三跨),里立桿距建筑物。立桿上的對接扣件應交錯布置,相鄰立桿接頭位置的錯開不小于500mm。 各接頭與中心節點相距不應大于步距的1/3即600mm。立桿應設置墊木,并設置縱橫方向掃地桿,連接于立腳點桿上,離底座 20cm左右。立桿采用6m長鋼管搭設,除在頂層可采用搭接外,其余各接頭必須采用 對接扣件對接。對接接

28、頭扣件開口方向應向下或向內,以防雨雪進入。II、大橫桿的設置大橫桿設置于立桿的內側、短橫桿之下,并采用直角扣件與立桿扣緊。大橫桿一般采用對接扣件連接,至邊角處也可采用搭接。大橫桿的長度一 般不宜小于3跨,并不大于6m。III、短橫桿的設置每一主節點處必須設置一根短橫桿,短橫桿長度,米用直角扣 件扣緊在大橫桿上,該桿的軸線偏離主節 點的距離不應大于150mm。操作層非主節 點處的短橫桿根據支撐腳手板的需要設置。短橫桿伸出大橫桿外的長度應控制在 150200mm。w、剪刀撐的設置每縱向5步、橫向6跨設置一道剪刀 撐,沿腳手架外側及全高方向連續設置,剪刀撐與地面成45°角,剪刀撐夾角 為9

29、0° ;剪刀撐主要采用6m長鋼管,最下面的斜桿與立桿的連接點離地面不 應大于500mm,斜桿接長采用對接扣件,除斜桿兩端扣緊外,中應間增加24 個扣結點。為防止外架受水平力產生變形,外架應和結構進行拉結,拉結采用三種形式。a、鋼管抱柱的形式,每層至少設二道,分別位于板面標高上500mm和 2000mm的位置。采用鋼管將柱四面箍緊,伸出鋼管采用直角扣件扣在主節點或 縱向水平桿上,柱角采用模板和木方做好保護。b、無法采用抱柱的地方,采用在板面留洞的形式,緊貼邊梁內側留設 60mmX60mm的孔洞,孔洞縱向間隔不超過4m (中間有抱柱的可間隔8m)。米 用短鋼管插入洞中,并和板面上下的鋼管

30、鎖緊,利用板面上部的鋼管與外腳手 架的立桿進行連接。洞口周圍采用小模板或木楔塞緊。腳手架外側立面綠色密目式安全網進行封閉。用16#鐵絲將 安全網綁扎在大橫桿上。訓、腳手架在二層立桿之間以及內立桿到結構邊的范圍內采用模板及木枋 進行封閉,并設200mm高的擋腳板,防止墜物傷人。往上每隔四層設置一道。 在操作層設水平兜網,并滿鋪腳手板,水平安全網接口處必須連接嚴密。在結 構邊預埋辦141500鋼筋頭,安全網必須與結構連接嚴密牢固。嚴禁使用損壞 和腐朽的安全網。WU腳手板的鋪設腳手板一般應設置在三根橫向水平桿上。當腳手板長度小于2m時,可采 用兩根橫向水平桿,并應將腳手板兩端與其可靠固定,以防傾翻。

31、腳手板宜采用平鋪,也可采用搭接鋪設。腳手板應鋪設嚴密、牢固、平穩,腳手板兩端用1014#鉛絲固定牢靠。 在鋪腳手板的操作層上必須在外排立桿內側距腳手板面1000mm處設一道 護欄,涂紅白油漆,并設200mm高擋腳板。腳手架的拆除(1) 除順序應逐層由上而下進行,嚴禁上下同時作業。(2) 所有連墻桿應隨腳手架逐層拆除,嚴禁先拆整層或數層連墻桿后再拆腳 手架。分段拆除高差不大于2步。(3) 當腳手架拆至下部最后一根長鋼管高度時,應先在適當位置搭臨時拋撐 加固,后拆連墻桿。(4) 分段拆除時,不拆除的腳手架兩端應按要求設置連墻桿和橫向支撐。(5) 其他注意事項a、立桿最后驗收垂直度偏差小于80mm;

32、步距偏差:±20mm;柱距偏差:士 50mm;排距偏差:±20mmb、縱向水平桿高差:一根桿的兩端:±20mm;同跨內、外排:±10mm C橫向水平桿外伸長度偏差:小于50mmc、同步立桿上相鄰兩對接扣件高差:小于500mm;立桿上的對接扣件與主 節點的距離小于h/3;縱向水平桿上的對接扣件與主節點的距離:小于L/3。d、剪刀撐斜桿與地面的傾角:45度。(6) 腳手架的構配件質量必須按要求進行檢驗,合格后方準使用。分段(每 層)驗收,合格后方可使用。(7) 腳手架應分階段進行質量檢查,發現問題應及時糾正,各階段分為:a:腳手架搭設前。b:操作層上施加荷載

33、前。c:每搭設完10m高度后。d:達 到設計高度后。(8) 操作層上的施工荷載應符合設計要求,不得超載,不得將模板支撐、纜 風繩、泵送混凝土輸送管等固定在腳手架上。(9) 在腳手架使用期間,嚴禁任意拆除縱、橫向水平桿、掃地桿、連墻桿、 支撐、欄桿和擋腳板,如必須拆除應采取相應安全措施,并報經理部技術科審批。(10) 嚴禁在腳手架基礎及鄰近處進行挖掘作業,如必須進行挖掘應采取相應 安全措施,并報經理部技術部門審批。臨時用電安全措施建立對現場臨時用電線路、用電設施的定期檢查制度,并將檢查、 檢驗記錄存檔備查。臨時配電線路按規范敷設整齊,不得沿地面明敷設。配電系統實行分級配電。各類配電箱、開關箱安裝

34、和內部設置必須 符合有關規定,開關電器應標明用途。各類配電箱、開關箱外觀完整、牢固、 防雨、防塵、箱體涂有安全色標,統一編號,箱內無雜物;停止使用時切斷電 源,箱門上鎖。獨立的配電系統必須按部頒發的標準采用三相五線制的接零保護系 統,非獨立系統可根據現場的具體情況形成完整的保護系統。手持電動工具,應符合有關規定,電源線、插頭和插座完好,電源 線不得任意接長和調換,工具的外絕緣完好無損,維護和保管由專人負責。電源照明采用220V,在電源一側加裝漏電保護器,特殊場所按規 定使用安全電壓照明器。使用行燈照明,其電源電壓不超過36V,燈體與手柄 堅固絕緣良好,電源線使用橡膠套電纜線,不得使用塑膠線。電

35、焊機單獨設開關,電焊機外殼做接零或接地保護,裝設電焊機專 用漏電保護器。一次線長度不小于5m,二次線不小于30m,兩側接線應壓接牢 固,并安裝可靠防護罩,焊把線雙線到位,不得借用管道、金屬腳手架等做回 電線路。現場文明施工目標現場保持整潔、有序、暢通、標志清晰、工完料凈場地清;在施工作業區以外,不毀壞樹木和植被;污水、垃圾、廢棄物集中處理,不隨意排放;加強醫療保健,提高職工健康水平。現場文明施工措施施工現場要設置醒目的施工平面布置圖,各種材料、施工機具要嚴 格按照平面布置圖擺放,按施工進度科學合理的組織進場。大宗材料堆放要求 防雨防潮。現場施工要按照施工程序和施工方案設計的安排組織實施,保證施

36、 工現場整潔,施工中廢棄雜物要急時清理,做到工完料凈場地清。做到工序合 理交叉,形成忙而不亂,緊張有序的文明施工場面。施工現場要保證道路暢通、用電暢通、用水暢通,施工用電電纜、 用水管線要走向規整,美觀合理。因故停水停電要做好與有關部門的協調聯系 工作。保證施工順利進行。嚴格執行現場文明施工“六有”制度,即:有(1)施工平面布置圖(2)施工管理目標(3)施工管理組織機構(4)施工標準化及技術要求(5)質量標準及保證措施、安全措施(6)文明施工標語警句牌開展現場文明施工競賽,項目經理部根據工程進度組織現場文明施工檢 查,依據標準進行獎評,實施獎懲,實現文明施工目標。在現場分別設置可回收和不可回收

37、兩種垃圾箱,各施工隊負責自己場地 環境的保護工作,建筑隊要保證垃圾的及時清理,金屬安裝及工藝安裝隊將焊 條頭隨時放在專用桶里收回,各施工隊要做到工完料凈場地清。對庫址周邊環境的植被進行保護。在現場設置一處臨時廁所,并經常進行清理和消毒,保持好附近衛生。施工現場必須按規定要求設置施工銘牌,所有施工管理、作業人員 應佩帶胸卡上崗;施工中必須采取有效措施,防止渣土灑落,泥漿、廢水流溢,控 制粉塵飛揚,減少施工對本市環境和綠化的污染,嚴格控制噪音。保持施工區域及生活區域的環境衛生,建立完善規章制度,落實 責任制。做到“五小”設施齊全,符合規范要求。確保消防保衛措施加強綜合治理,現場成立綜合治理領導小組

38、,對施工人員加強法制 教育,提高施工人員法制法紀意識,確保施工區域內的治安管理,防止各種刑 事案件的發生。現場派專人負責看管材料,以防止材料、機具、設備被盜,夜間設置人員巡邏。施工現場設5個干粉滅火器,均擺設明顯地方,并有專人負責。 禁止在現場吸煙。防水作業過程中禁止使用明火,電氣焊作業前必須開用火證,并備 有防火措施。11、防水施工風險評估報告通過對施工項目風險預判評估,是施工過程中對易發生危害的部位的前期 干預,是監管重點,同時是減少安全事故的措施手段,通過預判及加強過程監 管,能夠避免施工發生。一、風險1:墜落,屋面為斜屋面,容易滑落工具及材料、不宜在上面行走,沒 有防護護欄,易發生墜落事故。預防:1、在結構外墻

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
